Wyjaśnienie czasu realizacji produkcji miękkiej chłodnicy

„Produkcja trwa od 30 do 45 dni” – to odpowiedź, jaką otrzymuje większość kupujących, i jest ona prawdziwa, ale opisuje jedynie środek osi czasu. Rzeczywistość od zamówienia do magazynu obejmuje pobieranie próbek, rundy kontrolne, przywóz materiałów, inspekcję, fracht morski i odprawę celną, a także opóźnienia, które w dacie wypuszczenia wraku na rynek prawie nigdy nie zdarzają się na linii produkcyjnej. Dzieje się to wcześniej, w atestach i materiałach. Ten przewodnik dzieli całą oś czasu na jej rzeczywiste elementy, pokazuje, gdzie faktycznie traci się czas i wyjaśnia, jak skompresować harmonogram bez udawania, że ​​fizyka nie ma zastosowania. Sealock (YiFuLong Outdoor Gear Co., Ltd.) podaje 7–15 dni pobierania próbek i 30–45 dni produkcji, co wyjaśnia, co kryje się za tymi liczbami.


Co powinien oznaczać „czas realizacji”.

Zdefiniuj to właściwie, w przeciwnym razie będziesz planować według niewłaściwej liczby. W ścisłym tego słowa znaczeniu, czas realizacji odnosi się do całkowitego czasu od zatwierdzenia zamówienia do opuszczenia przez gotową odzież bramy fabryki. Jednak liczba, której marka faktycznie potrzebuje, jest szersza: całkowity czas, jaki upłynął od złożenia zamówienia produkcyjnego do otrzymania gotowego towaru gotowego do sprzedaży, obejmujący pobranie próbek, dopasowanie i ostateczne zatwierdzenie; pozyskiwanie tkanin i wykończeń oraz ich dostawa do fabryki; cięcie zbiorcze, szycie i wykańczanie; kontrola jakości i pakowanie; fracht, odprawa celna i przyjęcie do magazynu.

Czas realizacji zamówienia w fabryce i czas realizacji zamówienia to różne liczby. Zaplanuj drugi.

Odkrycie, które powinno zmienić sposób planowania

Jest to najbardziej przydatna rzecz w badaniu i stoi w sprzeczności z tym, na czym koncentruje się większość kupujących: większość marek traci czas przed rozpoczęciem szycia — dostępność materiałów i atesty są zwykle wąskim gardłem, a opóźnienia w produkcji tkanin są najtrudniejsze do naprawienia, ponieważ dalsze działania nie mogą rozpocząć się bez pomiaru odległości na stole do krojenia. Późne zatwierdzenie koloru lub brak materiału w magazynie na początku mają miejsce kaskadowo na każdym późniejszym etapie.

Jeden z producentów określa to ilościowo: pozyskiwanie i barwienie tkanin jest przyczyną od 45% do 55% opóźnień w pierwszych zamówieniach. Mniej więcej połowa ryzyka opóźnienia pierwszego zamówienia ma miejsce na etapie, który większość kupujących traktuje jako administracyjny.

Wniosek z tego wynika bezpośrednio: niezawodnym sposobem zabezpieczenia daty premiery jest wcześniejsze zablokowanie materiału i zatwierdzeń, a nie późniejsze kompresowanie produkcji. Gonienie fabryki w szóstym tygodniu nie rekompensuje czasu straconego w pierwszym tygodniu.

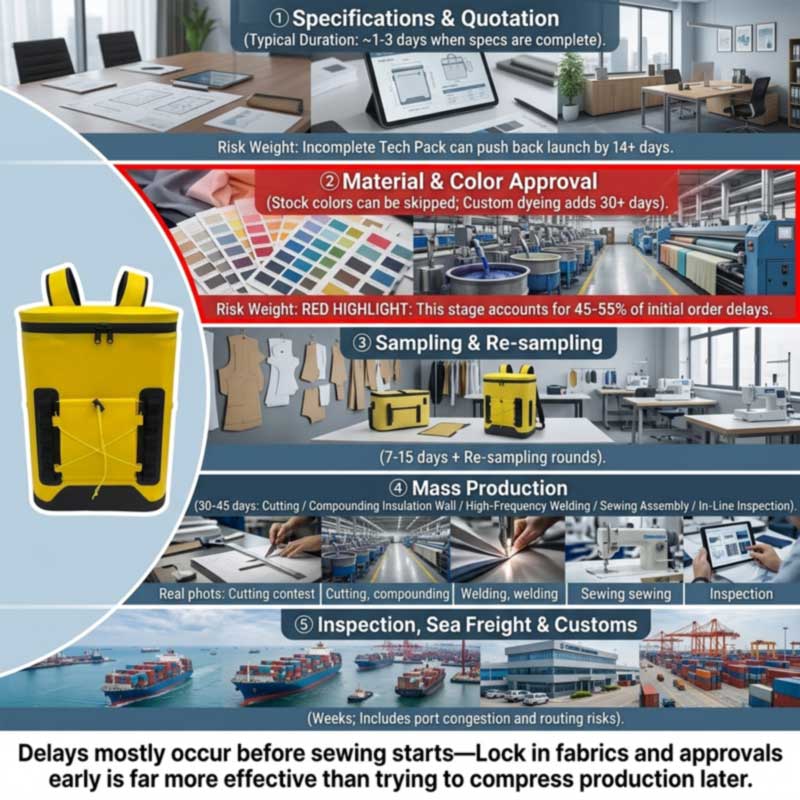

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Etap po etapie

1. Specyfikacja i wycena

Szybko po ukończeniu wymagań: testy porównawcze przewidują przegląd pakietu technologicznego i wycenę w ciągu około 1–3 dni od ukończenia specyfikacji. Powolne, jeśli nie jest — niekompletne pakiety technologiczne są główną przyczyną tarć, często wydłużając termin rozpoczęcia projektu o 14 lub więcej dni, ponieważ fabryka nie może dokładnie wycenić ani wyciąć materiału bez dokładnych pomiarów, specyfikacji szwów i zestawienia materiałów.

W przypadku chłodnicy „kompletna” oznacza nazewnictwo: materiał obudowy i denier, rodzaj izolacji i grubość ścianki, materiał wykładziny i zgodność z rynkiem, typ zamknięcia i poziom uszczelnienia, pojemność i wymiary wewnętrzne z tolerancjami, osprzęt, wiązkę przewodów, metodę znakowania i opakowanie.

2. Zatwierdzenie materiałów i kolorów — prawdziwe wąskie gardło

Testy porównawcze sugerują, że w niektórych programach wybór tkanin i próbek wynosi 3–7 dni, ale niestandardowe kolory, barwienie lub specjalne materiały mogą trwać dłużej – a „dłużej” może być znaczne: jeśli marka zażąda tkanin barwionych na zamówienie lub specjalistycznych wykończeń, harmonogram może wydłużyć się o 30 dni lub więcej.

Miękka lodówka ma więcej strumieni materiału niż ubranie: materiał wierzchni, piankę o zamkniętych komórkach, folię podszewkową dopuszczoną do kontaktu z żywnością, hermetyczne lub wodoodporne zamki błyskawiczne, sprzączki, taśmy i etykiety. Każdy z nich ma swój własny czas realizacji zamówień przychodzących, a najwolniejszy wyznacza datę rozpoczęcia. Sprzęt i wykończenia zasługują na szczególną uwagę, ponieważ są małe, tanie i rutynowo zapominane, a jednak nawet gdy materiał i robocizna są gotowe, brak jednego funkcjonalnego lub markowego elementu może uniemożliwić rozpoczęcie produkcji.

3. Próbkowanie i rewizje

Firma Sealock podaje 7–15 dni na próbki, dłużej w przypadku opracowania od podstaw, w przypadku którego należy najpierw opracować modele i oprzyrządowanie spawalnicze. Zmienna nie jest tworzeniem; jest to liczba rund — a rundy zależą od krótkiej jakości i szybkości reakcji. ;Opóźnienia w informacjach zwrotnych od kupujących lub niejasne specyfikacje wydłużają czas zatwierdzania próbek, a jedną z zalecanych dyscyplin jest ;zasada 48-godzinna na poprawki próbek, aby zapewnić, że nie stracą impetu.

4. Produkcja masowa — 30 do 45 dni

Co właściwie dzieje się w tym oknie w przypadku spawanej chłodnicy: wycinanie skorupy, pianki i wykładziny; laminowanie izolowanej ściany; zgrzewanie wysokiej częstotliwości korpusu, podstawy i zamknięcia; uszycie uprzęży, kieszeni, taśm i wykończenia; montaż i sprzęt; kontrola na linii produkcyjnej; wykańczanie i pakowanie.

Warto odnotować przy planowaniu: wiele fajniejszych kompilacji przechodzidwie różne linie produkcyjne— linię zgrzewania wysokiej częstotliwości i linię szycia. W firmie Sealock znajdują się one w oddzielnych pomieszczeniach na tym samym piętrze, a konstrukcja szyta jest głównym elementem naszej działalności, a nie etapem zlecanym na zewnątrz. Kompilacja wykorzystująca oba rozwiązania wymaga nieco dłuższej trasy wewnętrznej niż produkt składający się wyłącznie ze spawania lub tylko zszywany, co jest jednym z powodów, dla których złożoność wpływa na okno produkcyjne. Pełna sekwencja jest w środkuJak produkowane są miękkie plecaki termoizolacyjne.

5. Kontrola

Zarezerwuj go na poziomie około 80%, aby było czas na poprawki. W przypadku chłodnicy daj trochę czasu na przetestowanie wody i pamiętaj, że płatność salda jest zwykle powiązana z pomyślną inspekcją. WidziećKontrola jakości miękkiej chłodnicy przed wysyłką.

6. Fracht i odprawa

Kupujący etapowi najczęściej pomijają go całkowicie. Tranzyt oceaniczny plus odprawa celna wydłużają te okresy czasu o kolejne tygodnie i są narażone na zakłócenia pozostające poza kontrolą kogokolwiek: zatory w portach, zakłócenia na trasach, zdarzenia celne lub geopolityczne mogą jeszcze bardziej wydłużyć te okresy, dlatego bufor dostaw jest niezbędny. Skalę ilustrują niedawne warunki tras — jeden z producentów zauważa, że ​​przewoźnicy zmieniają trasę wokół Przylądka Dobrej Nadziei, powodując automatyczne opóźnienie przesyłek do Europy wynoszące od 10 do 14 dni. Lodówki są również nieporęczne i ładowane według objętości, co ma większe znaczenie ze względu na koszty niż czas; WidziećHurtowy producent plecaków chłodzących: ceny hurtowe i warunki FOB.

Najczęstsze przyczyny opóźnień

Przyczyna Typowy wpływ Zapobieganie
Niekompletny pakiet technologiczny Dodano ponad 14 dni przed rozpoczęciem Od początku określ materiały, wymiary, tolerancje, zamknięcie i zgodność
Niestandardowy kolor / niestandardowy materiał ponad 30 dni; ~połowa ryzyka opóźnienia pierwszego rzędu znajduje się tutaj Przy pierwszym zamówieniu użyj dostępnych kolorów lub natychmiast rozpocznij zanurzanie laboratoryjne
Powolna informacja zwrotna od kupującego Wydłuża każdą rundę próbkowania Pojedynczy decydent; Zasada reakcji w ciągu 48 godzin
Zmiany projektowe w połowie procesu Dni do tygodni; może unieważnić farbowaną tkaninę Wcześnie zablokuj projekt i bazę materiałową; traktuj zmiany jako nowe elementy
Brakujące wykończenia lub osprzęt Całkowicie blokuje ładowanie linii Zamów wykończenia wcześniej; potwierdź daty przychodzące przed załadowaniem linii
Święta narodowe Tygodnie — Spring Festival to wielotygodniowa przerwa Zamów przed spowolnieniem; zobacz przewodnik po Chinach
Nieudana kontrola/przeróbka Dni do tygodni Jasne definicje wad i próbka złota uzgodniona przed produkcją
Fracht i cło Tygodnie, zmienne Zbuduj bufor; nie planuj minimalnego tranzytu

Dwa z nich zasługują na podkreślenie. Zmiany w trakcie procesu są czasochłonne i kosztowne: zmiana kolorów, przeróbka paneli lub przeprojektowanie już po farbowaniu tkaniny wydłuża dni lub tygodnie — należy wcześniej zablokować kluczowe elementy projektu i podstawy tkanin, a większe zmiany traktować jako nowe kody produktów z własnymi oczekiwaniami dotyczącymi czasu realizacji. A święta to nie przypis: ;święta narodowe w krajach produkcyjnych wymagają albo zaawansowanego zamawiania, albo dodatkowego wbudowanego czasu buforowania. W przypadku toreb termoizolacyjnych, których okres zamawiania przypada na okres Święta Wiosny, jest to ograniczenie planistyczne pierwszego rzędu — patrzProducent miękkiej chłodnicy w Chinach: kompletny przewodnik OEM.

Jak faktycznie skompresować oś czasu

Dźwignie, które działają, mniej więcej według skuteczności:

  1. Wybierz materiały magazynowe i kolory magazynowe.Eliminuje to największe pojedyncze źródło opóźnienia w pierwszym zamówieniu — bez cyklu zanurzania w laboratorium i bez oczekiwania na partię barwnika.
  2. Prześlij pełną specyfikację.Gotowy do produkcji brief zamienia 14-dniową pętlę odkrywania w wycenę trwającą 1–3 dni.
  3. Wstępnie zatwierdź podstawowe materiały do ​​programów powtarzalnych.Standardowa rada jest taka: wstępne zatwierdzenie tkanin rdzeniowych w celu pominięcia powtarzających się zanurzeń laboratoryjnych – drugie zamówienie na zatwierdzonym materiale jest materialnie szybsze niż pierwsze.
  4. Konsoliduj opinie i szybko podejmuj decyzje.Jeden decydent, jedna skonsolidowana odpowiedź, stałe zobowiązanie do naprawy. ;Konsolidacja przykładowych iteracji poprzez dostarczenie jasnych, kompletnych specyfikacji jest udokumentowaną dźwignią.
  5. Zacznij od istniejącej platformy.Zmiany marki i specyfikacji sprawdzonych konstrukcji spawanych całkowicie pomijają inżynierię wzorców i rozwój narzędzi spawalniczych.
  6. Zamów poza sezonem.Ładowanie fabryczne jest prawdziwym ograniczeniem; to samo zamówienie złożone w cichszym oknie terminuje szybciej.
  7. Transport lotniczy, wyłącznie w sytuacjach awaryjnych.Uczciwe ramy: fracht lotniczy może na koniec cofnąć się o dwa do czterech tygodni, ale koszt transportu morskiego jest kilkakrotnie wyższy, więc działa raczej jako dźwignia awaryjna niż plan.
Czego nie można skompresować.Spawanie, laminowanie ścian i utwardzanie zajmują dużo czasu; pośpiech powoduje powstanie defektów, które nie podlegają kontroli i kosztują więcej czasu, niż zaoszczędzono. Badanie wody wymaga czasu, aby wykazać powolne przesiąkanie. Transport morski jest ustalany geograficznie. Dostawca, który zgadza się na dowolny termin bez omówienia materiałów, zatwierdzenia koloru i załadunku fabrycznego, nie planuje, a harmonogram uzgodniony z optymizmem jest najczęstszą drogą do opuszczonego sezonu.


Planowanie wstecz: przepracowany harmonogram

Pracuj od daty pojawienia się na półce, a nie od zamówienia. Odejmij w tej kolejności:

Cofnij się od daty na półce Umożliwić
Odbiór magazynu, kontrola jakości i wystawienie aukcji Dni do tygodnia
Dostawa śródlądowa z portu Dni
Odprawa celna Dni, zmienne
Tranzyt oceaniczny Tygodnie, w zależności od trasy — dodaj bufor
Kontrola przed wysyłką i wszelkie poprawki Do tygodnia
Produkcja masowa 30–45 dni
Materiał przychodzący (najdłuższy element wiodący) Dni do tygodni; 30+ w przypadku barwienia na zamówienie
Rundy pobierania próbek i zatwierdzania 7–15 dni plus poprawki
Specyfikacja i wycena 1–3 dni, jeśli jest ukończone
Bufor wakacyjny Tygodnie, jeśli harmonogram przekracza Święto Wiosny

W przypadku chłodniejszych modeli na lato ta arytmetyka zwykle oznacza datę zobowiązania jesienią lub wczesną zimą. Marka rozpoczynająca sprzedaż wiosną z czerwcową premierą już straciła sezon – a lodówki mają charakter sezonowy, więc towary, które docierają z opóźnieniem, czekają raczej rok niż miesiąc. Konsekwencje handlowe są omówione wJak założyć własną markę plecaków termoizolacyjnych.

Nie zapomnij o zmianie kolejności.Jeśli pierwsza seria zostanie wyprzedana, wymiana trwa tyle samo 30–45 dni plus koszt transportu — zatem wyprzedaż w środku sezonu oznacza, że ​​uzupełnienie zapasów pojawi się po sezonie, chyba że ponowne zamówienie było zaplanowane w pierwotnym harmonogramie. Zdecyduj o momencie aktywacji ponownego zamówienia, zanim wyląduje pierwsza przesyłka.


Czasy realizacji Sealock

Cytat Szybko z pełną specyfikacją
Próbowanie 7–15 dni; dłużej na prace od podstaw, podczas gdy opracowywane są modele i oprzyrządowanie spawalnicze
Produkcja 30–45 dni po potwierdzeniu próbki i depozytu
Warunki MOQ 300 szt. na projekt; FOB Guangdong
Zdolność Własne linie do zgrzewania wysokiej częstotliwości i linie do szycia — oddzielne pomieszczenia, to samo piętro; wiele kompilacji używa obu
Jakość IQC / IPQC / OQC, pobieranie próbek AQL, podpisywanie próbek złota, testowanie partii w pełnym zanurzeniu w wodzie; Mile widziane SGS lub QIMA
Pochodzenie Chiny lub Wietnam na tej samej specyfikacji
Certyfikaty ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platformy, które skracają pierwszy harmonogram — istniejące konstrukcje spawane w dostępnych kolorach, więc nie trzeba opracowywać wzorów ani partii barwników:

Obraz Model Dlaczego skraca harmonogram Połączyć
28L airtight-zipper insulated backpack cooler SL-I274 Plecak chłodzący o pojemności 28 l, szczelnie zamykany na zamek błyskawiczny (SL-I274) Sprawdzona, szczelna konstrukcja zapewniająca trwałość przez 48 godzin, cztery dostępne kolory Pogląd
Insulated soft cooler backpack with molded lid SL-E050B Izolowany plecak chłodzący, formowana pokrywa (SL-E050B) Opracowano już dwa rozmiary — rozszerzenie asortymentu bez nowego oprzyrządowania Pogląd
Roll-top leakproof soft cooler SL-I288 Zwijana, szczelna, miękka chłodnica (SL-I288) Istniejące beżowe/szare kolory; charakterystyczny bez niestandardowej partii barwników Pogląd
Insulated leakproof cooler backpack SL-I075A Izolowany, szczelny plecak chłodzący (SL-I075A) Platforma wartościowa w trzech standardowych kolorach Pogląd

Często zadawane pytania: Terminy realizacji chłodni Soft Cooler

P: Jak długo trwa produkcja miękkich lodówek?

Odp.: Produkcja masowa następuje zazwyczaj 30–45 dni po potwierdzeniu próbki i depozytu, a próbki pobierane są 7–15 dni wcześniej. Jednak czas realizacji zamówienia do magazynu jest dłuższy — należy dodać specyfikację i wycenę, przywóz materiałów, sprawdzenie próbek, inspekcję, fracht morski i odprawę celną. Dwa do trzech miesięcy od zatwierdzenia to realistyczna liczba planowana.

P: Skąd właściwie biorą się opóźnienia?

Odp.: Głównie przed rozpoczęciem produkcji. Dostępność materiałów i atesty stanowią zwykle wąskie gardło, a opóźnienia w produkcji tkanin są najtrudniejsze do naprawienia, ponieważ dalszy etap produkcji nie może rozpocząć się bez materiału na stole do cięcia — jeden z producentów przypisuje 45–55% opóźnień pierwszego rzędu pochodzeniu i farbowaniu tkanin. Późne zatwierdzanie koloru następuje kaskadowo na każdym późniejszym etapie.

P: Ile dodaje niestandardowy kolor?

Odp.: Potencjalnie 30 dni lub więcej, ponieważ barwienie niestandardowe wiąże się z własnym cyklem zatwierdzania zanurzenia w laboratorium i czasem realizacji partii barwnika. W przypadku pierwszego zamówienia pod presją czasu wybór standardowej kolorystyki jest najskuteczniejszym sposobem ochrony harmonogramu.

P: Czy mogę przyspieszyć produkcję, jeśli się spóźnię?

O: Tylko w określonych granicach. Transport lotniczy może zostać odzyskany na koniec w ciągu dwóch do czterech tygodni po cenie kilkakrotnie przekraczającej koszt transportu morskiego, co czyni go raczej dźwignią awaryjną niż planem. Spawanie, laminowanie ścian i testowanie wody zajmują dużo czasu, a pośpiech powoduje powstawanie defektów, które nie podlegają kontroli i kosztują więcej czasu niż oszczędzają. Chroń datę, blokując materiały i zatwierdzenia wcześniej, a nie poprzez późniejsze kompresowanie produkcji.

P: Z jakim wyprzedzeniem powinienem zamówić asortyment letni?

Odp.: Cofnij się od daty dostarczenia towaru na półkę, poprzez przyjęcie do magazynu, dostawę śródlądową, odprawę celną, tranzyt oceaniczny, inspekcję, produkcję w ciągu 30–45 dni, przybycie materiałów, pobieranie próbek i zatwierdzenia, a następnie dodaj bufor świąteczny, jeśli harmonogram przekracza Święto Wiosny. W przypadku większości letnich chłodniejszych asortymentów, zobowiązanie przypada na jesień lub wczesną zimę.

P: Co ma największy wpływ na mój czas realizacji?

Odp.: Pełna specyfikacja i standardowa kolorystyka. Przygotowanie do produkcji sprawia, że ​​dwutygodniowa pętla odkrywania staje się wyceną trwającą od jednego do trzech dni, a kolor zapasowy usuwa partię barwnika ze ścieżki krytycznej. Następnie: szybka, skonsolidowana informacja zwrotna podczas próbkowania i rozpoczynanie od istniejącej platformy zamiast opracowywania nowego wzorca.

Planujesz harmonogram?Sealock (YiFuLong Outdoor Gear Co., Ltd.) produkuje spawane i szyte miękkie chłodnice w Chinach i Wietnamie, oferując pobieranie próbek w ciągu 7–15 dni i produkcję w ciągu 30–45 dni. Wyślij datę wprowadzenia na półkę, a zespół przepracuje z Tobą kalendarz od tyłu – i powiedz wyraźnie, jeśli nie pasuje.

E-mail:info@sealock.com.hk |  Telefon: +86-13632981825  | Przeglądaj gamę miękkich lodówek

Przytoczone tutaj wskaźniki porównawcze i statystyki opóźnień odzwierciedlają publicznie dostępne źródła produkcji odzieży i towarów miękkich według stanu na połowę 2026 r. i różnią się w zależności od fabryki, produktu, materiałów i sezonu. W szczególności terminy przewozów zmieniają się w zależności od warunków trasy. Przed ustaleniem daty wprowadzenia na rynek potwierdź aktualne terminy realizacji i wydajność u swojego dostawcy.
